נכתב בתאריך 13 באוקטובר 2026
מה חשוב לדעת
- ✓ בית פרטי או תוספת קטנה: לרוב בין 6 חודשים לשנה.
- ✓ פרויקטים מסחריים: משך המתנה ממוצע של 9 עד 15 חודשים.
- ✓ התחדשות עירונית (תמ"א 38): התהליך הארוך ביותר, בין 3.5 ל-4 שנים.
- ✓ תוקף ההיתר: ההיתר תקף ל-3 שנים, ויש להתחיל בבנייה תוך שנה עד שנתיים.
למה יש פער כל כך גדול בין החוק למציאות?
תקנות התכנון והבנייה קובעות זמני טיפול ברורים שאמורים לספק ודאות ללקוח. במסלול רישוי מלא למשל, הוועדה אמורה לתת תשובה בתוך 90 ימי עבודה מרגע קליטת הבקשה. עם זאת, מי שניסה להוציא היתר בשנים האחרונות גילה מציאות אחרת לגמרי.

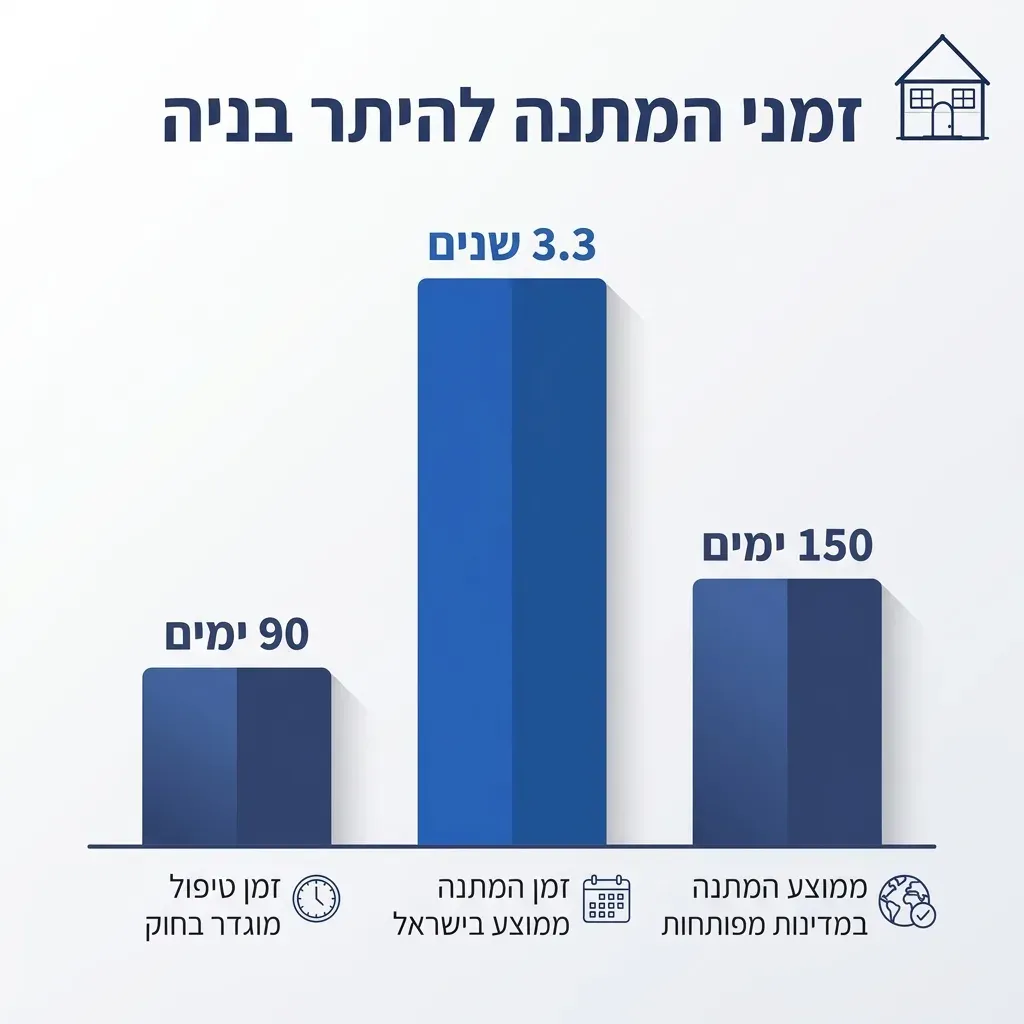

נתונים רשמיים משנת 2022 הראו שזמן ההמתנה הממוצע הארצי להיתר הגיע ל-3 שנים ו-4 חודשים. לשם השוואה, במדינות ה-OECD הממוצע עומד על כמאה וחמישים יום בלבד. הסיבה המרכזית לכך היא עומס אדיר על הוועדות המקומיות ומחסור בכוח אדם מקצועי.
בנוסף, לוחות הזמנים הרשמיים הקבועים בחוק מתחילים להיספר רק מהרגע שהבקשה קודדה ונקלטה כ"מלאה ותקינה" במערכת רישוי זמין. הם אינם כוללים את הזמן שלוקח לאדריכל להכין את התוכניות, לאסוף אישורים ולבצע את כל עבודת ההכנה הנדרשת.
השלבים בדרך להיתר: ציר הזמן המלא
כדי להבין כמה זמן ייקח הפרויקט שלכם, חשוב לחלק את התהליך לשלבים המרכזיים שמרכיבים אותו. כל שלב דורש התערבות של גורמים שונים ולוקח זמן משלו.

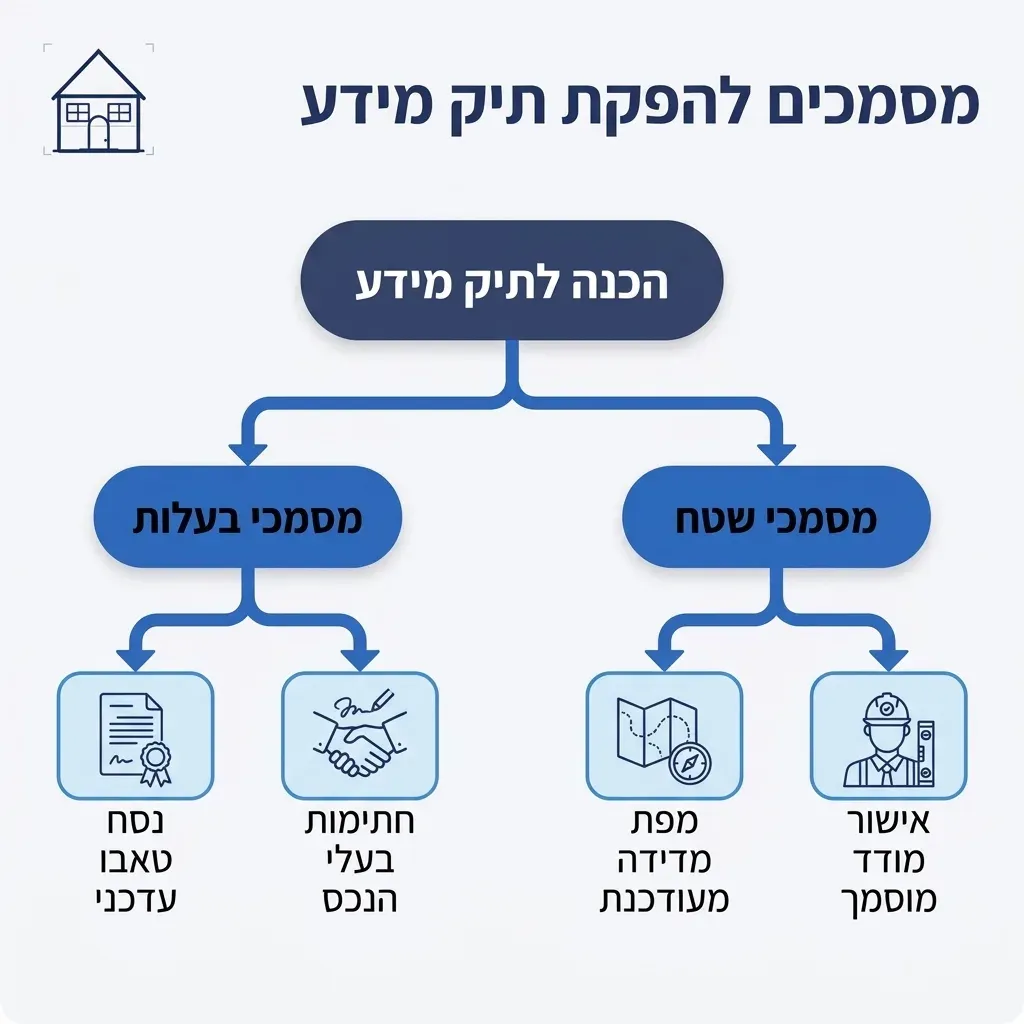

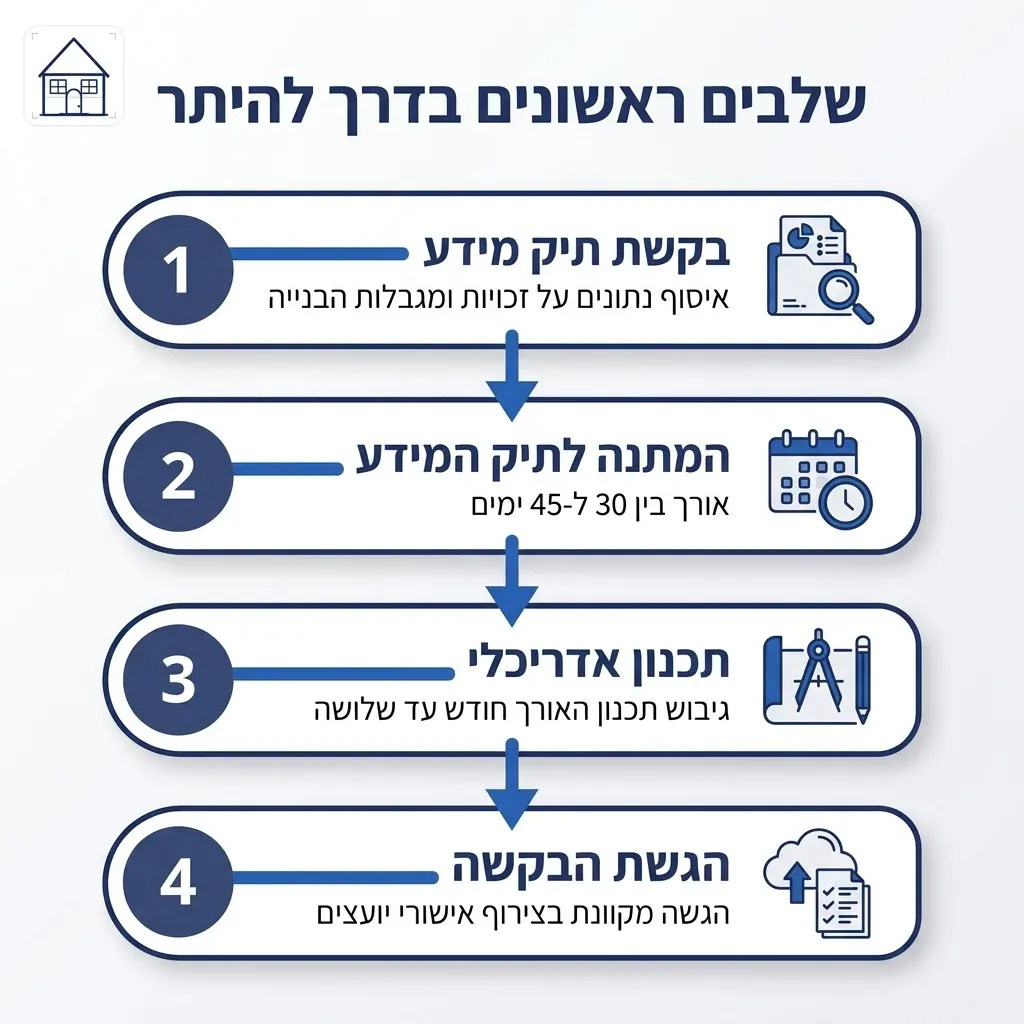

שלב 1: איסוף נתונים ובקשת תיק מידע תכנוני

הצעד הראשון הוא להבין מה בכלל מותר לכם לבנות. האדריכל מגיש בקשה לקבלת תיק מידע תכנוני מהרשות המקומית. תיק זה כולל את כל המידע על זכויות הבנייה בחלקה שלכם, מגבלות תכנוניות ודרישות ספציפיות של הוועדה.
על פי החוק, הוועדה אמורה להפיק את תיק המידע בתוך 30 ימי עבודה. במציאות, ברשויות רבות זה יכול לקחת גם 45 ימים או יותר, במיוחד אם נדרשות השלמות של מודד מוסמך.
מה להכין מראש לשלב זה? (צ'קליסט)
- ✓ נסח טאבו עדכני של הנכס.
- ✓ מפת מדידה מעודכנת של מודד מוסמך (בתוקף לחצי שנה).
- ✓ חתימות של בעלי הנכס.
שלב 2: תכנון אדריכלי והגשת הבקשה
לאחר קבלת תיק המידע, האדריכל מתחיל בעבודת התכנון. שלב זה תלוי לחלוטין בכם ובאדריכל שלכם. ככל שתקבלו החלטות מהר יותר לגבי העיצוב וחלוקת החלל, כך תתקדמו מהר יותר. לרוב, תכנון מדויק לוקח בין חודש לשלושה חודשים.
בסיום התכנון, האדריכל מגיש את הבקשה המלאה למערכת המקוונת של מנהל התכנון. בשלב זה יש להציג גם אישורים ראשוניים של יועצים שונים כמו קונסטרוקטור, יועץ אינסטלציה ויועץ בטיחות.
שלב 3: בדיקת הוועדה המקומית וגורמים חיצוניים

זהו השלב הארוך והמתסכל ביותר. הוועדה בודקת את הבקשה לעומק כדי לוודא שהיא תואמת את חוקי התכנון והבנייה. במקביל, במקרים רבים יש לקבל אישורים מגופים חיצוניים.
גופים אלו כוללים את פיקוד העורף (לגבי הממ"ד), הרשות לכבאות והצלה, תאגיד המים, ולעיתים אף משרד הבריאות או רשות העתיקות. כל אישור כזה יכול להוסיף שבועות ארוכים לזמן ההמתנה.
שלב 4: החלטת ועדה, תשלום אגרות והפקת ההיתר
כאשר כל האישורים מתקבלים והבקשה תקינה, התיק עולה לדיון בוועדה המקומית. אם הוועדה מאשרת את הבקשה, היא תנפיק החלטת ועדה בתנאים.
לאחר מילוי התנאים, הכוללים לרוב תשלום אגרות בנייה והיטלי השבחה, וכן המצאת אישורי ביטוח והצהרת קבלן רשום, מופק ההיתר המיוחל. כדאי לבדוק מראש כמה עולה היתר בניה כדי להיערך כלכלית לשלב התשלומים ולא לעכב את שחרור ההיתר.
זמני המתנה משוערים לפי מסלולי רישוי

כדי לעשות סדר, ריכזנו בטבלה הבאה את זמני הטיפול הקבועים בחוק לעומת הזמן הריאלי שלוקח להשלים את התהליך בשטח. הנתונים מתבססים על הפעילות שלנו ברשויות השונות בארץ, למשל בעת בקשת היתר בניה תל אביב וברשויות סמוכות במרכז.
| סוג מסלול הרישוי | זמן מרבי ע"פ חוק (ימי עבודה) | זמן משוער בפועל |
|---|---|---|
| עבודות הפטורות מהיתר | עד 30 ימים (לדיווח) | עד חודש |
| מסלול רישוי מקוצר | עד 45 ימים | 3 עד 6 חודשים |
| מסלול מלא (ללא הקלות) | עד 90 ימים | 6 עד 12 חודשים |
| מסלול עם הקלות או שימוש חורג | עד 165 ימים | שנה עד שנתיים (ולעיתים יותר) |
הגורמים המרכזיים שמעכבים את ההיתר שלכם
מעבר לעומס הטבעי על הוועדות, ישנם גורמים נוספים שיכולים להאריך את התהליך בחודשים ארוכים. המרכזי שבהם הוא איכות ההגשה. בקשה לא תקינה שמוגשת עם חוסרים, שרטוטים שגויים או מסמכים לא מעודכנים, נדחית ומוחזרת לאדריכל לתיקונים, מה שזורק אתכם חזרה לסוף התור.
גורם מעכב נוסף הוא נושא ההקלות וההתנגדויות. אם אתם מבקשים הקלה מתב"ע (תוכנית בניין עיר) כחלק מהוצאת היתר בניה, החוק מחייב פרסום לשכנים ומתן זכות להתנגדויות. התנגדות של שכן תוביל לדיונים נוספים, שמיעת טענות, ועיכוב משמעותי בזמן.
⚠ אזהרה בטיחותית וחוקית חשובה
אסור בשום אופן להתחיל עבודות בנייה לפני קבלת היתר חתום. בנייה ללא היתר או בחריגה ממנו היא עבירה פלילית שעשויה להוביל לקנסות כבדים, צווי הריסה והליכים משפטיים. יתרה מכך, בנייה ללא פיקוח מוסדר מסכנת את הדיירים, ולא תאפשר קבלת אישור אכלוס כדי לחבר את המבנה לתשתיות.
מתי לא לפנות אלינו
אנחנו בהיתר בנייה 360 דוגלים בעבודה מסודרת, יסודית וחוקית מול הרשויות. התהליך שלנו נועד לאנשים שרוצים תכנון מוקפד וליווי אישי עד קבלת היתר תקין. לכן, אם התחלתם כבר בנייה לא חוקית ואתם מחפשים קומבינות או קיצורי דרך כדי "לעקוף את הפקח", אנחנו לא הכתובת. אנו פועלים אך ורק לפי הספר כדי להבטיח את בטיחות המבנה ושקט נפשי ארוך טווח ללקוחותינו.
הטיפ של היתר בנייה 360
מהניסיון שלנו בשטח, הדרך הכי טובה לקצר את זמן ההמתנה היא פשוט להגיש בקשה מושלמת מהרגע הראשון. אדריכל שמכיר את דרישות הוועדה המקומית הספציפית ויודע לעבוד נכון עם מערכת רישוי זמין, מונע החזרות מיותרות של התיק. אל תנסו למהר בשלב התכנון המקדים ולהגיש חצי עבודה — התכנון היסודי הוא בדיוק מה שיחסוך לכם חודשים של תסכול בוועדה בהמשך.
שאלות נפוצות
כמה עולה להוציא היתר בניה?
העלות הכוללת מורכבת מכמה משתנים: שכר טרחת אדריכל, תשלום ליועצים מקצועיים (קונסטרוקטור, מודד, יועץ בטיחות), ואגרות בנייה המשולמות לרשות המקומית. העלות משתנה מאוד בהתאם לגודל הפרויקט והרשות המקומית, ויכולה לנוע בין עשרות אלפי שקלים לתוספות פשוטות, ועד לסכומים גבוהים הרבה יותר בבנייה חדשה או כשיש צורך בתשלום היטל השבחה.
מהם השלבים בתהליך קבלת היתר בניה?
התהליך מחולק לארבעה שלבים עיקריים: 1. בקשת תיק מידע תכנוני ואיסוף נתונים על זכויות הבנייה. 2. תכנון אדריכלי מפורט והגשת הבקשה במערכת המקוונת. 3. בדיקת הבקשה בוועדה המקומית וקבלת אישורים מגורמים חיצוניים (פיקוד העורף, כיבוי אש וכו'). 4. החלטת ועדה, תשלום אגרות וקבלת ההיתר בפועל.
האם אפשר להתחיל לבנות לפני קבלת היתר בנייה?
לא, בשום אופן. תחילת עבודות בנייה המחייבות היתר ללא היתר חתום ביד היא עבירה פלילית לכל דבר. היא חושפת את בעלי הנכס לצווי הפסקת עבודה, צווי הריסה וקנסות כבדים. בנוסף, עבודה כזו מסוכנת מבחינה בטיחותית מכיוון שהיא נעשית ללא אישור ובקרה של קונסטרוקטור ומפקחים.
מה ההבדל בין מסלול רישוי מלא למסלול עם הקלות?
מסלול רישוי מלא מיועד לבקשות שתואמות לחלוטין את תוכנית בניין העיר (תב"ע) המקורית ואין בהן חריגה מזכויות הבנייה. מסלול זה קצר יותר. מסלול עם הקלות נדרש כאשר הלקוח מבקש הקלה מסוימת (למשל, שינוי קו בניין או תוספת אחוזים). מסלול זה מחייב פרסום לציבור ומתן זמן להתנגדויות, מה שמאריך את התהליך באופן משמעותי.
אילו מסמכים ואישורים נדרשים להגשת בקשה להיתר?
הבקשה דורשת שורת מסמכים, בהם: נסח טאבו עדכני, מפת מדידה מעודכנת של מודד מוסמך, תוכניות אדריכליות מפורטות (גרמושקה), הצהרות מהנדס קונסטרוקציה, ובמקרים רבים גם אישורים פרטניים מפיקוד העורף, שירותי הכבאות, תאגיד המים ויועצי נגישות או קרקע, בהתאם לאופי הפרויקט.
מהו תוקף היתר בניה והאם ניתן להאריך אותו?
היתר בנייה תקף בדרך כלל לשלוש שנים מיום הוצאתו. עם זאת, יש חובה להתחיל את עבודות הבנייה בפועל בתוך תקופה של שנה עד שנתיים (תלוי בהחלטת הוועדה). אם הבנייה לא החלה או לא הסתיימה בזמן, ניתן להגיש לוועדה המקומית בקשה להארכת תוקף ההיתר לפני מועד פקיעתו.
מה קורה אם בונים ללא היתר או בחריגה מההיתר?
בנייה ללא היתר מהווה עבירה על חוק התכנון והבנייה. מעבר להליכים הפליליים והקנסות, מבנה כזה לא יוכל לקבל טופס 4, מה שאומר שלא ניתן יהיה לאכלס אותו בצורה חוקית או לחבר אותו לתשתיות קבועות של חשמל ומים.
